 宝通街上在      记者带你一探究竟
●项目:高温水供热主管道工程 ●区域:潍坊发电厂至奎文区 ●时间:争取春节前一期工程宝通街路段完工

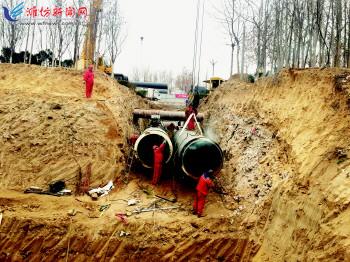

  图为紧张的施工现场。 记者贺德良摄



□本报记者 贺德良
  民生工程事关民生。一项民生工程无论规模大小,它的进展、质量和最终效益的发挥总会受到广大群众的关心、关注。作为一项重要的民生工程——潍坊发电厂至奎文区高温水供热主管道工程项目的开工建设,同样得到了广大市民的关心支持。然而,最近在宝通街附近居住和经常通行于此的市民,也生发出这样的疑问:“道路上竖起这么长的围挡究竟在做什么?”、“工程究竟什么时候才能竣工?”带着此类疑问,记者深入施工现场并对工程建设有关情况进行了深入细致的了解。
  1月6日,市区的天空有些阴沉,稀疏的雪粒在冰冷的气流中打旋儿。而在该工程项目宝通街与惠贤路交汇处西侧张面河段建设现场,工人们正站在数人深的地槽下面,对直径达1.4米的管道进行焊接,不远处的大型挖掘机也在紧张工作,半刻不歇。
  “潍坊发电厂至奎文区高温水供热主管道工程是我市2015年城市建设重点项目。”市城市管理行政执法局调研员蔡明经介绍,该项目投资估算人民币3.5亿元,由潍坊市国有资产经营投资公司独资子公司——潍坊民生热电控股有限公司投资建设,设计使用年限30年。管道全长约19.6公里;其中管径DN1400管道长13.5公里、管径DN1200管道长2.5公里、管径DN1000管道长2.5公里、管径DN800管道长1.1公里,并配套建设中继泵站一座。此主管道东起华电潍坊发电厂,沿高新四路进入宝通街,沿宝通街西至清溪街,再沿清溪街西至鸢飞路,然后沿鸢飞路北至中学街,与市热力公司现有高温水管网对接。
  “该管道是城区供热布局优化整合工作的首个重点工程。”采访中蔡明经介绍,该项目建成后,将产生巨大的社会效益、经济效益和环境效益。在社会效益和经济效益方面,该项目建成后,将增强国有资本对公益性基础设施的投入和经营性民生项目的保障,有利于进一步开发利用潍坊发电厂供热潜能,优化城区供热布局。将按照“政府主导、属地管理、集约经营、节能高效”的原则,继续推进潍坊发电厂热电联产改造,通过调整供热配套费征收政策、实施严格的环保政策和加大蒸汽管网改造力度,逐步实现奎文区“一张网”供热、集约化经营、属地化管理、减少环节、直供到户的供热格局,从根本上解决奎文区热源不足的问题,进一步提高城区供热保障能力和服务水平。在环境效益方面,该项目投入运行后,潍坊发电厂对奎文区供热能力将达到2000万平方米,可取代奎文区现有燃煤锅炉和小型热电厂约15台,总锅炉吨位835吨/小时,年减少用煤23万吨,每个采暖季可减少烟尘排放200余吨,减少二氧化硫排放量400余吨,对潍坊市节能减排、改善空气质量起到极其显著的效果。
  两根粗大的管道并排于数米深的地槽之下,看起来个头尚可的施工人员在粗大的管道跟前依然显得有些渺小,记者几次试图下到焊工师傅跟前,却始终无法立足,着实让记者感受到了施工难度之大。
  “该管道工程规模大、标准高、工艺繁复、技术精尖,实现了我市供热行业的多个第一,是我市单体工程投资最大、管径最大、主管道最长的供热管道。”在施工现场,工程负责人孙广润指着刚刚吊装安放平稳的管道说,“这项工程技术含量高,施工难度大。”
  据介绍,该工程所使用的预制管,最大直径达到1.4米,是目前国内直径最大的高温水供热管道。管道敷设方式采用电预热无补偿敷设,施工工艺复杂、技术先进,能有效提高管道系统运行的稳定性,并大大减小系统的运行、维护成本。
  孙广润介绍,为使施工状态尽量接近于实际运行状态,在施工过程中,按计划将管道分为800~1000米的多个电预热施工段,分段焊接完成后,整段电加热至65℃,在保持温度的情况下进行分段合口、沉沙回填。2015年建设的7公里管道共有1400个焊口,每个接口需要焊6遍,由2个焊工同时焊接,需要1天的时间。为确保焊缝质量,施工要求为一级无损探伤标准,施工过程中要求对焊缝进行100%γ源拍片探伤,焊缝当中任何一个小瑕疵都要返工,每个焊口返工两次就需要全部割开,重新焊接。此外,管道沿线地下障碍多,施工难度大。该管道主要沿宝通街、鸢飞路主路面开挖敷设,顶管穿越北海路、虞河,开挖施工穿越张面河、白沙河,仅2015年宝通街的7公里管道就遇到电缆、光缆、供水、排水、燃气管道等地下障碍物260余处,必须逐一采取措施进行避让或对障碍物进行改线。另外,由于地下水位高,潍县路口、金马路口、张面河、白沙河处均需降水施工。从设计的高标准、选材的严要求、施工的全控制,使本项目的各项指标均位居行业最先进行列,实现了潍坊市大管径高温水城镇集中供热的突破。
  一项集社会效益、经济效益和环境效益于一身,将给广大市民带来重大利好的民生工程,无疑会给广大市民带来更多的期待:何时竣工?何时见效?
  “当前宝通街上正在施工的潍安路—清溪街段一期工程,在市委、市政府的大力支持下,于2015年11月14日开工。”孙广润说,自开工以来,各级建设单位不畏严寒、任劳任怨、高标准、严要求,始终坚持“安全第一、质量至上”的原则,工程进展顺利。目前全线已完成90%的沟槽开挖工作,70%的管道焊接作业,一半以上的路段已具备电预热施工条件。对于金马路、潍县中路、北海路和虞河顶管工程等几个制约工期的节点工程,项目单位正在集中人力、物力、财力突击作业。由于项目施工地点所在的宝通街是潍坊市南部城区的交通要道,沿线居民、商铺、学校等众多,工程自开工以来给沿线市民的生活带来极大的不便,且此项目事关潍坊百姓民生福祉,我们深感责任重大。
  孙广润表示,我们定当科学合理地做好施工组织和临时交通疏导,做到安全文明施工,减少施工带来的噪音污染、扬尘污染,同时克服一切困难,加班加点,争取在春节前完成一期工程宝通街路段的施工任务,将此项目建成全市的“样板工程、精品工程、温暖工程”。
